质 量+安 全 株洲市三三一医院加固项目圆满收官!

株洲市三三一医院现有老年养护院结构加固维修项目



工程简介:

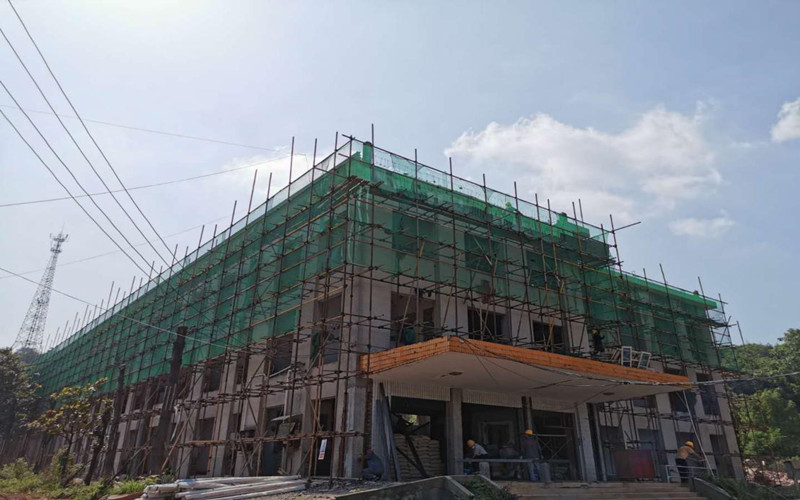

本工程位于株洲市三三一医院内,本工程建于上世纪九十年代,三层(局部四层)砌体结构,总建筑面积为2363.64㎡,楼盖、屋盖为预制板(部分为现浇板)。因该建筑物使用功能发生改变,部分构件安全性能不满足现行规范要求,须进行加固处理。



一、细致认真的态度

在项目进场施工前,我们接到甲方通知,由于本工程总包施工工期较紧张仅有4个月,且其必须加固施工完成后才能施工,因此加固施工工期最多只能有40天,甲方希望我们在保证质量安全的前提下,加快施工进度,必须要在施工工期内,甚至提前完成此项目的加固施工过程。为此,我司领导、项目负责人以及劳务负责人一起进行研究讨论,结合以往施工经验,制定了一份完整、合理的施工方案。方案中严格要求控制施工管理节奏,加强人员安全教育培训,落实安全交底制度;加强原材料进场管控,在保证施工质量、安全、成本的前提下,为保证总包不停工,我方采取分层施工分层移交的方式,提前整整10天完成了此项目的加固施工,为后面的施工工期提供更充裕的时间。

由于本工程原有混凝土结构柱、梁、板施工质量较差,狗洞、面层松散、缺棱掉角等,并且很多位置的结构柱、梁与砖墙接触的面并未支设模板,直接采用的砖墙做模板,对柱粘钢施工及梁粘贴碳纤维施工带来极大的困难。为此,我司先采用M30高性能复合成品砂浆(HPM-WA)对结构面进行找平,再进行后续的施工工艺,这样既保证了原有结构的强度,又使得基面平整保证施工方便及施工质量;同时也有效控制了人工、原材料成本的成本支出。

、流程化的工艺

为提高施工效率,在本次加固施工项目中所采用的到施工工艺主要有:钢筋网高性能水泥复合砂浆层加固;外粘钢板加固;粘贴碳纤维布加固、植筋加固;粘贴碳纤维布加固。针对每个工艺,我们都提前做好工艺流程折分,做好技术培训交底工作,严格施工工艺流程把控,从而大大提高施工效率。

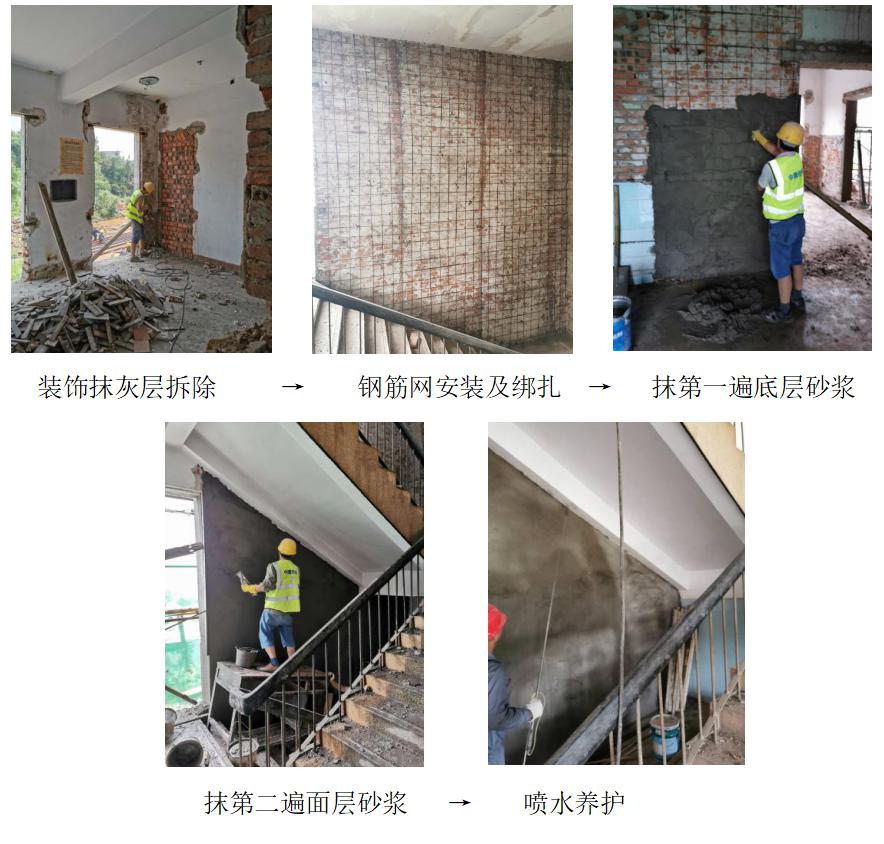

  (一)钢筋网高性能水泥复合砂浆层加固施工工艺流程:

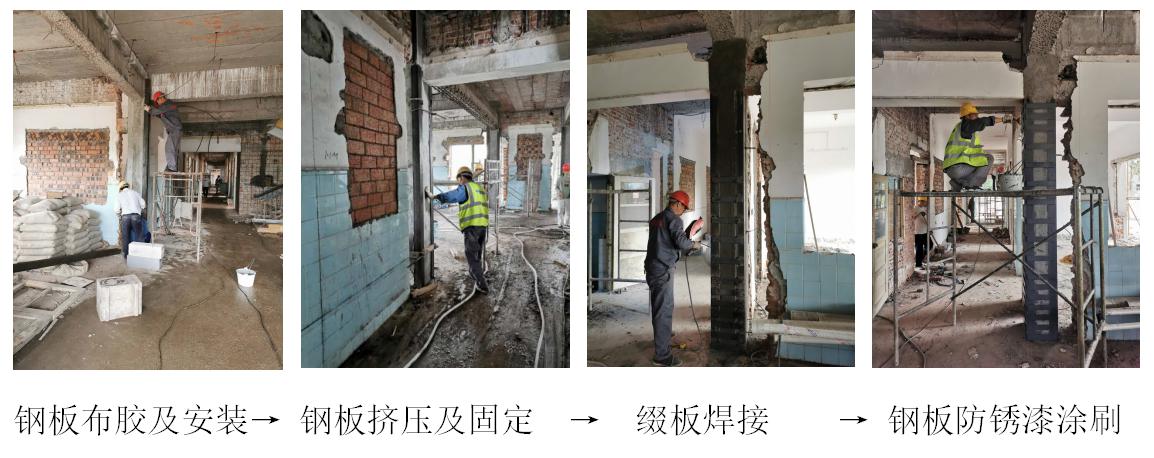

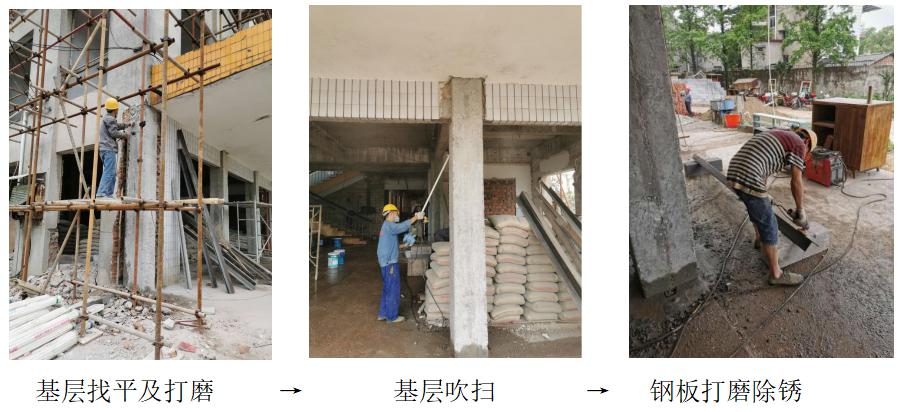

  (二)外粘钢板加固施工工艺流程:

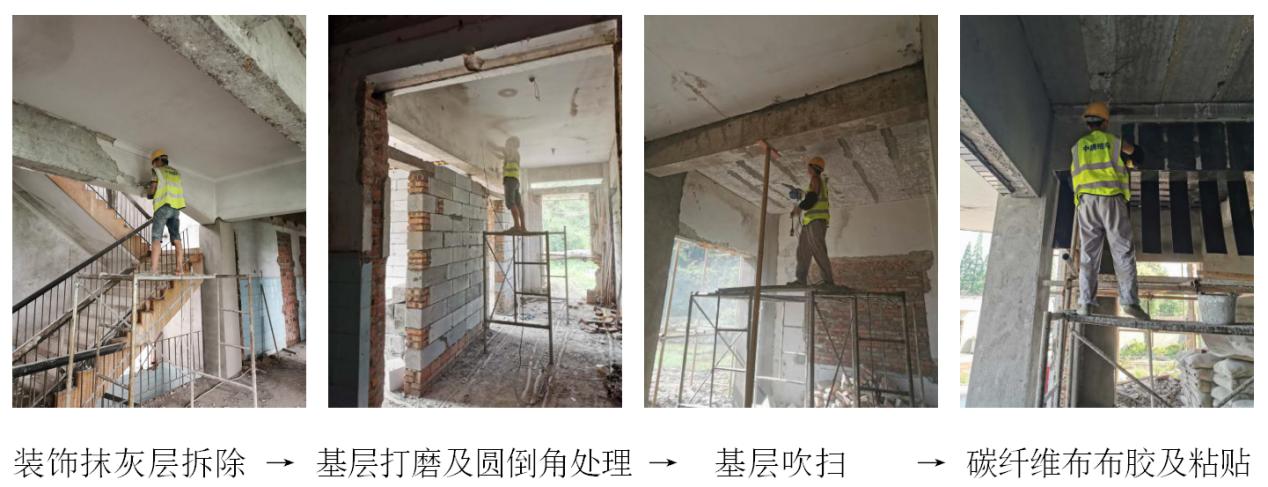

       (三)粘贴碳纤维布加固施工工艺流程:






三、精细化的管理

在施工进场前,我司及时与劳务单位沟通,结合项目工期长短,制定并确认了细化版的施工进度计划,并定期根据现场实际进度比对计划,分析滞后原因,及时调整,确保施工进度按计划执行。

在施工过程中,要求工人佩戴安全帽、身穿反光背心,临边作业系好安全带。每天施工前做好安全技术交底,过程中做好巡查监督,对危险性较大部位的施工提前做好交底工作,施工时做好监督旁站工作,确保施工安全,把现场文明施工落实到实处,树立企业品牌形象。

在施工结束后,及时通知监理、甲方验收,合格后才进入下道施工工序。在原材料消耗把控中,严格各各道工序按照图纸规范要求施工,尤其是甲供材料,做到进场、领料有签字,退场、回收有记录,过程有监控。过程发生的变更签证,要做到甲方先签字认可再实施,做完后及时补充资料并签字归档。



整个项目施工过程中,未发生一起安全事故,未发生一起质量事故,并在合同工期40个日历天的基础上提前10个日历天完成全部施工任务,得到业主、监理及总包单位的一致好评及高度赞赏,为株洲市三三一医院老年养护院提前投入使用奠定了基础。
